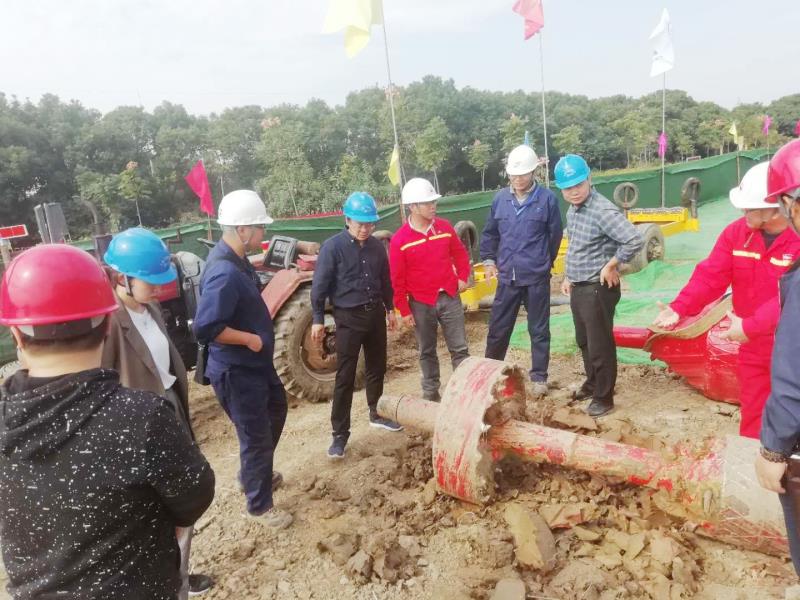

11月20日21點50分,經過16小時連續奮戰,一條鋼鐵長龍從泥漿池里“探”出頭來,這標志著嘉興市南郊-T3高壓管道燃?xì)夤こ讨虚L度最長、深度最深、難度最大的定向鉆——12#穿越長水塘定向鉆一次性回拖成功。該定向鉆位于線路最南端,全長605米,穿越深度最深處達16.97米,兩次穿越四級航道長水塘,將T2站與南郊站連通。它的成功回拖,對項目按期投產具有重要意義。
為保證成功回拖,嘉城集團天然氣管網經營有限公司(以下簡稱管網公司)多次組織設計、施工、監理、無損檢測等單位召開專項評審會,反復討論,優化施工方案??紤]到借地面積和鐵路受限等原因,最終確定采用“三接一”方式分段預制、整體回拖的施工工藝進行穿越施工。所謂“三接一”就是將穿越管段長度等分成3段,鉆機將第一等分拖進孔洞后再與第二等分連頭,經過管道組對、焊接、無損檢測、噴砂除銹、防腐等工序后再繼續回拖作業,第三等分以此類推。這種作業方式要求組隊、焊接、無損檢測、噴砂除銹、防腐等施工作業必須控制在4小時之內全部完成,同時,為了保證定向鉆機有足夠的回拖拉力余量,需要將原80噸回拖拉力的鉆機替換成180噸回拖拉力的鉆機,確保在回拖過程中萬無一失,極大地增加了施工難度。
自工程開工以來,管網公司負責人靠前指揮、精心謀劃,項目團隊深入一線、現場盯控、狠抓管理,多措并舉推進度、提效率、保安全。通過成立臨時黨支部、黨員攻堅戰隊,不斷發揮黨支部的戰斗堡壘作用和黨員的先鋒模范作用,發揚特別能戰斗、特別能吃苦的精神,努力營造“唯實惟先、善作善成”的工作氛圍,爭創“最精彩板塊”中的“最精彩單元”,努力將又一條綠色能源長廊如期展現在嘉興人民面前,以天然氣事業高質量發展向建黨百年獻禮。
